雪かきいらず!手間いらず!今度の冬は快適に過ごしませんか?
八松園から無散水消雪工事のご案内です。

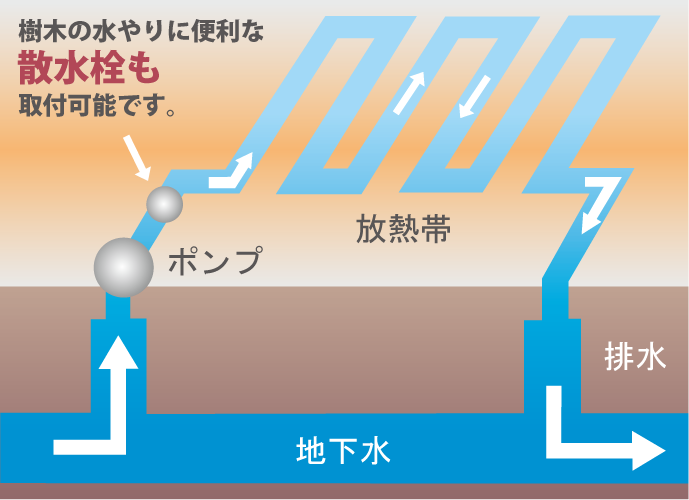

自然エネルギーの地下水(井戸水)を利用しているので(※表示されているシステム図を拡大クリックしてご覧ください)、環境にもお財布にもやさしく、また、施工は簡単で10日程度で完了します。井戸を掘り地下水を地盤の下にめぐらせるだけで積もる暇なく雪が解けていくのです。無散水のため舗装の痛みや汚れ(鉄分を含む地下水が出るところがありますが、散水で使用すると舗装が赤くなってしまいます。無散水であれば、その心配がありません。)が少なく、歩行も快適です。現在、電熱や灯油式ボイラーを利用したさまざまな融雪システムがありますが、この地下水利用が一番お安く、また井戸をお持ちの方はもっとお手軽に施工できます。


施工費用について



◆工事費用/1m2あたり25,000円(税別)~

※ボーリング工事、深井戸ポンプ設備・無散水消雪システム・土間コンクリート舗装・土工事を含む
※稼働時間600時間(1時間当たり15円×1ヶ月当たり150時間×4ヶ月で換算)


無散水消雪システム・土間コンクリート舗装 無散水消雪システム・土間コンクリート舗装

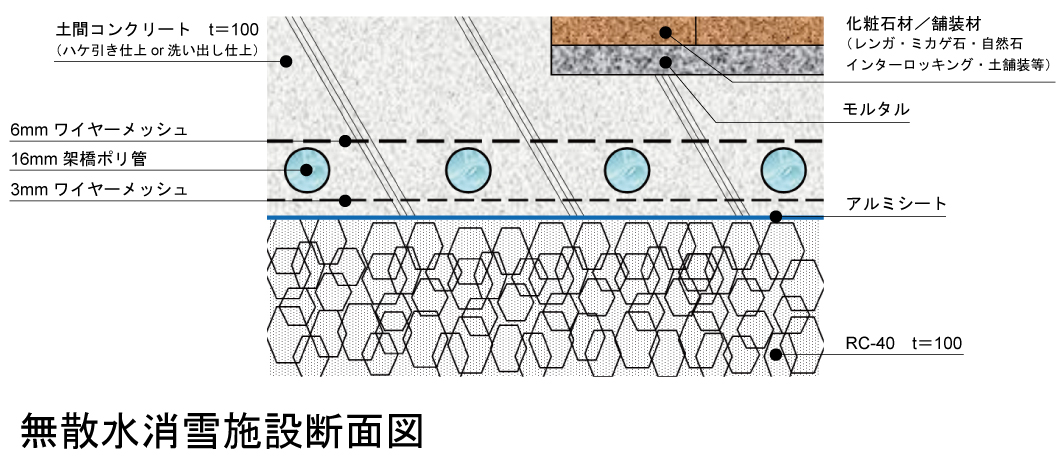

無散水消雪システム断面図 無散水消雪システム断面図

完成までの流れ

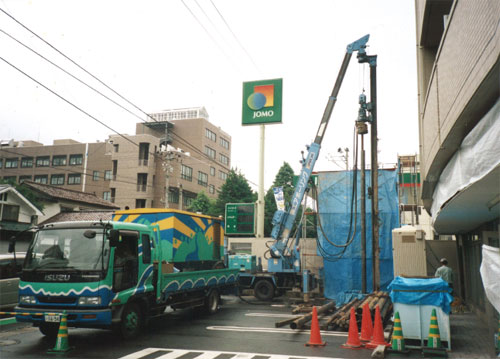

井戸掘削工事・本管工事 (1)準備工事を経て、井戸掘削工事・本管工事/1日目~3日目

ドリルを使って井戸を掘り起こします。ボーリング深さは現場調査により、検討決定致します。

※予定深度で水量を確保できない場合は、その都度ご相談させて頂きます。

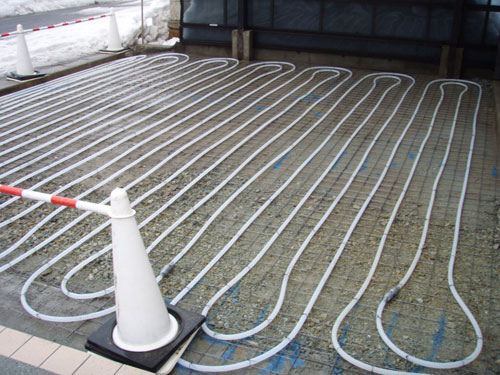

架橋ポリ管布設・ポンプ設置 (2)路盤工事を経て、架橋ポリ管布設・ポンプ設置/4日目~6日目

ポンプを設置し地下水を汲み上げます。井戸から汲み上げた地下水を架橋ポリ管(放熱管)に送ることにより、路面の温度を上昇させ、降雪・積雪を融かし、また、凍結を防ぎます。

※今は予算がちょっと・・・という方に
将来のために、コンクリート工事の前に配管工事だけやっておきましょう!!後は井戸を掘ってつなぐだけでOK!とても経済的でお得です。お気軽にご相談下さい!

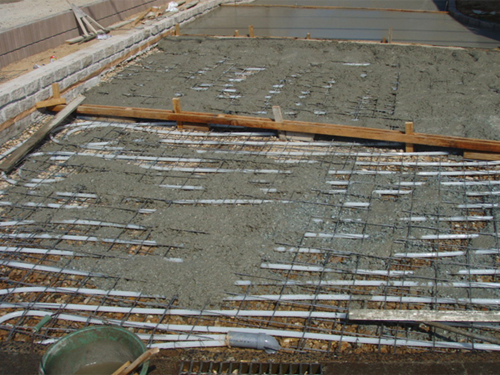

コンクリート打設・アプローチ工事 (3)コンクリート打設・アプローチ工事/7日目~8日目

土間コンクリートはハケ引き仕上や洗い出し仕上など、
アプローチはインターロッキング舗装や敷石・平板などデザインにより様々選択可能です。

養生・後始末・試運転 (4)養生・後始末・試運転/9日目~10日目

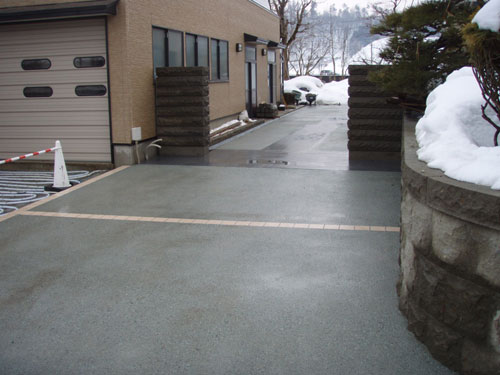

最終の運転確認を行います。
雪がきれいに解けているのがわかりますね!




現在、灯油式ボイラー融雪システムをご利用の方へ



ボイラーいらずでとってもお得なご提案です。現在灯油式ボイラー融雪システムをご利用の方も、井戸を掘って既存のボイラーシステムのパイプにポンプをつなぐだけで、燃料代がぐーんとお安くなります。是非お気軽にご相談下さい。
